Капитальный ремонт с элементами реконструкции энергоблока №8 Старобешевская ТЭС будет завершен 31 июля 2021 года.

Об этом сообщил и.о. директора теплоэлектростанции Валерий Бекеров, пишет пресс-служба Минугля.

«Несмотря на определенные сложности график работ соблюдается, планируем их завершить 31 июля 2021 года», – рассказал Валерий Бекеров.

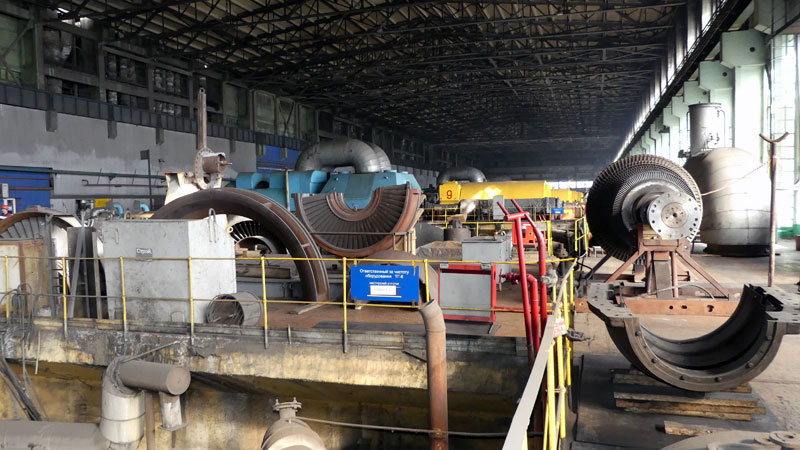

На сегодняшний день работы по ремонту котельного оборудования выполнены на 42% , турбинного – на 60%, ведется восстановление и обновление электротехнического и измерительного оборудования, автоматики.

После капремонта энергоблока №8 планируется провести капитальный ремонт блока №10.

Отмечается, что модернизация восьмого энергоблока предусматривает практически полную замену котлоагрегата, устаревшего воздушного выключателя на современный элегазовый, капремонт турбоагрегата, установку системы возбуждения турбогенератора последнего поколения.

«Будет обновлено порядка 85% всех поверхностей нагрева котла и впервые за всю историю станции – полностью заменен барабан котлоагрегата на новый. Это восстановит коэффициент полезного действия, который был у блока изначально, снизит объем потребляемого топлива, продлит срок его эксплуатации минимум на 15 лет, повысит надежность работы всей Старобешевской ТЭС», — сказано в сообщении.

В министерстве добавили, что такая масштабная модернизация на Старобешевской ТЭС проводится впервые в истории Республики.

Напомним, на капитальный ремонт энергоблока №8 Старобешевской ТЭС Правительством ДНР направлен 1 млрд рублей.
